  46、()比较剩余缓冲时间与所需缓冲时间,有助于确定进度状态。


  A、关键链法


  B、挣值管理


  C、关键路径法


  D、趋势分析


  47、()过程合计各个活动或工作包的估算成本,以建立成本基线。


  A、制定成本管理计划


  B、成本估算


  C、成本预算


  D、成本控制


  48、关于成本管理计划的描述,不正确的是()。


  A、成本管理计划包含在项目管理计划中,或作为其从属分计划


  B、成本管理计划可以是正式的,也可以是非正式的


  C、成本管理计划可以是非常详细的,也可以是概括性的


  D、制定成本管理计划的工作在项目计划阶段的后期进行


  49、()通过考虑估算中的不确定性与风险,使用三种估算值来界定活动期望完成工期的近似区间,可以提高活动成本估算的准确性。


  A、类比估算


  B、三点估算


  C、参数估算


  D、专家判断

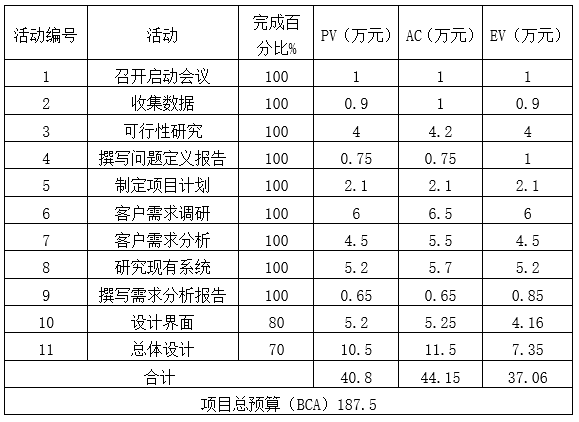

  50、某软件开发项目到2021年3月1日为止的成本绩效数据如下:



  根据当前的项目绩效,如果当前偏差是非典型的,项目完工估算值(EAC)是()。


  A、194.6


  B、187.5


  C、190.5


  D、193.8


软考备考每日试题(230217)点击跳转


      (230217)答案


  41、【试题解析】


  中级教程第二版P286


  确认范围过程与控制质量过程的不同之处在于,前者关注可交付成果的验收,而后者关注可交付成果的正确性及是否满足质量要求??刂浦柿抗掏ǔO扔谌啡戏段Ч?,但二者也可同时进行。


  【参考答案】B


  42、【试题解析】


  未经变更控制就修改需求,这种行为可能会造成范围蔓延。


  【参考答案】C


  43、【试题解析】


  中级教程第二版P296


  活动是为完成工作包所需进行的工作,是实施项目时安排工作的最基本的工作单元?;疃牍ぷ靼?对1或多对1的关系,即有可能多个活动完成一个工作包。


  【参考答案】B


  44、45、【试题解析】


  这题做法很多,掌握我们课程关于进度管理中网络图的内容后,非常容易做。


  1.可以按照我们视频课中的方法把七格图补充完整,然后可以看出B的自由浮动时间为0,这种方法比较费时间。


  2.也可以不补充七格图,B是E的仅有紧前活动,根据浮动时间的概念,所以B没有自由浮动时差。


  3.列出如下所有路径后,发下B在关键路径上,关键路径上自由浮动时间为0。


  把所有路径列出来求和:


  ABEG=2+3+6+2=13


  ABFG=2+3+4+2=11


  ACFG=2+4+4+2=12


  ADFG=2+5+4+2==13


  最长的两条ABEG,ADFG是关键路径。


  【参考答案】A、C


?
