  试题二(20分)

  阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

  [说明]

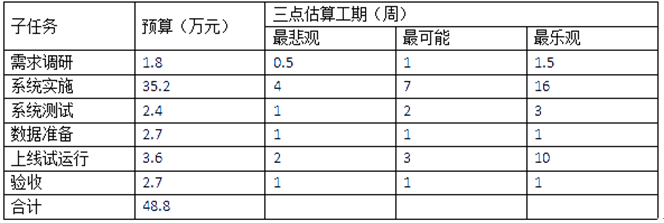

  某公司拟建设一个门户平台,根据工作内容,该平台项目分为需求调研、系统实施、系统测试、数据准备(培训)、上线试运行、验收六个子任务,各子任务预算和三点估算工期如下表所示。


  到第6周周末时,对项目进行了检查,发现需求调研已经结束,共计花费1.8万元,系统实施的工作完成了一半,已花费17万元。

  【问题1】(5分)

  (1)请采用三点估算法估算各个子任务的工期:

  (2)请分别计算系统实施和系统测试两个任务的标准差。

  【问题2】(9分)

  该项目开发过程中采用瀑布模型,请评估项目到第六周周末时的执行绩效。

  【问题3】(4分)

  如果项目从第7周开始不会再发生类似的偏差,请计算此项目的完工估算EAC和完工偏差VAC。

  【问题4】(2分)

  为了提升项目的执行绩效,项目组成员提出采取并行施工的方法加快进度,请指出采取该方式的缺点。
