当前位置:慧翔天地 > 新闻热点>PMP备考每日十题(191219)

PMP备考每日十题(191219)

北京慧翔天地
2019-12-19 15:50:54
  点击量:5137
报考资格在线测评
*
*
立即测评

PMP报考条件

      2019年最后一次PMP考试已经结束,接下来大家只要等待2019年12月的PMP考试成绩公布即可。接下来的一次PMP考试就是2020年3月了,2020年3月的PMP班马上也要开班了,希望准备参加考试的同学可要提前进入学习状态。

       每期北京慧翔天地小编都会附上10~15道PMP综合测试题,以帮助大家达到练习的效果,本期PMP试题答案会附加在下一期的结尾。大家如果想了解2020年PMP考试报考流程、报考时间、报考要求PMP报考费用、PMP考试地点PMP成绩查询等等均可访问站内进行了解。最后,祝愿报考PMP认证、ACP认证的同学们顺利通过考试,取得一个满意的成绩。

       PMP刷题学习交流QQ群:667625965(点击一键加群,进群获取更多试题)

  1.公司要求能够对一个200,000米,每天生产10,000单位的工业厂房施工。该工厂将设在未经利用的地产中,该地产尚不具备公共设施、进出道路和其他基础设施。启动项目时,项目经理需要做些什么?

  A.市场条件和组织结构

  B.历史信息和经验教训

  C.项目章程和相关方登记册

  D.高层级风险和高层级项目描述

  2.一个施工项目需要采购各种材料。在复杂采购过程中,哪一项输入有助于项目经理进行建议评估?

  A.专家判断

  B.供方选择标准

  C.独立估算

  D.需求文档

  3.在项目启动大会上,监督主计划的CFO提到该项目是公司计划中许多次要项目中的其中一个。根据权力/利益方格,项目经理应如何对付这个相关方?

  A.重点管理

  B.令其满意

  C.随时告知

  D.监督

  4.根据与客户已签订的协议,公司在海外选定一个国家进行一个项目。项目需要雇佣30个人工作并需要加班以按时完成项目。在选择项目地点时,项目经理应优先考虑以下哪项?

  A.公司内部政策

  B.整体项目预算

  C.与客户签订的协议

  D.项目的事业环境因素

  5、在为活动项目管理计划批准的会议上,项目经理得知一名相关方已被替换,项目经理应将该信息记录在哪里?

  A.风险登记册

  B.相关方登记册

  C.资源管理计划

  D.相关方参与计划

  6.变更请求已经获得变更控制委员会(CCB)的批准。项目经理下一步应该怎么做?

  A.执行变更

  B.更新项目管理计划

  C.更新项目基准

  D.通知项目发起人

  7.项目经理的多学科团队分布在几个国家。每个团队都已准备了各自的预算和资源需求。现在必须融合在一起并与项目章程的估算预算进行对比。项目经理下一步应该怎么做?

  A.寻求项目发起人的批准

  B.召开项目启动大会

  C.收集信息并最终确定预算

  D.审查计划并记录成本

  8.项目经理被任命管理一个现有项目。他了解到团队A负责收集需求,团队B负责实施这些需求,而团队C负责制定测试计划。

  这应记录在哪一份文件中?

  A.职能型矩阵

  B.人员配备管理计划

  C.组织分解结构

  D.执行、负责、咨询和知情(RACI)矩阵

  9.在执行一个处于落后于进度风险的项目期间,项目经理了解到,某个项目提前完成,公司中技能较高的资源将可用,项目经理坚持让该资源立即分配到他们的项目团队,期望为项目带来积极影响项目经理应用的是什么策略?

  A.分享

  B.接受

  C.转移

  D.开拓

  10.一个由公司内部团队以及供应商共同开发的项目正经历问题,因此,公司总裁雇佣了一名新项目经理。在前列次项目评审期间,新项目经理发现在前列阶段,未规定关键项目可交付成果且未确定项目阶段。项目经理接下来应该怎么做?

  A.修改项目管理计划并尽快实施

  B.集中于按照项目管理计划完成前列阶段的交付

  C.与发起人和关键相关方一起确认项目范围

  D.更新项目章程并获得关键相关方的支持

  11、下面哪个任务在RACI图中的分配正确?

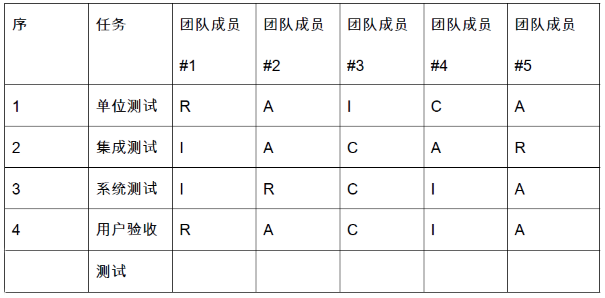

RACI图

  A、任务1

  B、任务2

  C、任务3

  D、任务4

  12、在一个生产线中,控制下限设为301,控制上线设为320,平均值设为310,该过程在下列哪个系列中处于控制当中?

  A、321,319,315,316,317,310,311,313

  B、319,318,309,310,309,310,311,312

  C、319,304,307,310,310,301,306,300

  D、311,312,319,316,312,311,317,322

       PMP备考每日十题(191218)点击跳转

  (191218)答案

  1.答案:A

  题解:PM4.3.2.2(P95)项目管理信息系统包括进度计划软件工具、工作授权系统、配置管理系统…

  2.答案:C

  题解:6.5.2.6采用进度压缩技术使进度落后的活动赶上计划,可使用快速跟进或赶工

  3.答案:B

  题解:本题比较直接,问的是记录变更请求状态的是哪个文件?4.6.3.3变更日志用来记录项目期间发生的的变更,因此选B。A在规划、执行、监控过程的输出中都出现,强调的是对所做工作的记录,不针对变更。而B只针对变更。

  4.答案:C

  题解:产品移交和发布最终报告后还应收集主要相关方的满意度,并开展项目后评价

  5.答案:B

  题解:资源日历记录了每个项目成员在项目上的工作时段

  6.答案:B

  题解:客户的改动需求应提交变更请求执行实施整体变更控制过程

  7.答案:C

  题解:8.1.3.2质量测量指标专用于描述项目或产品属性,以及控制质量过程将如何验证质量符合测量指标程度。B对头脑风暴结果投票排序;D其他质量规划工具,显示变更的推力和阻力

  8.答案:C

  题解:根据项目收尾流程,移交完项目成果后,将进行经验教训总结,因此C正确;A收尾阶段不再进行此项工作;B、D题目中已经完成的工作

  9.答案:A

  题解:A.帕累托图用于识别大多数问题的少数重要原因。B确定过程是否稳定或者有可预期的绩效,用于发现缺陷;C发现根本原因,消除控制图发现的问题;D描述缺陷集中趋势或分散程度

  10.答案:D

  题解:结束采购的输入项目管理计划包含采购管理计划

  11.答案:C

  题解:整体项目风险是已经识别出来的所有单个项目风险,加未识别出来的全部其他不确定性来源。

  A.说法错误,单个风险也可能对多个项目目标产生影响。

  B.这是管理整体项目风险的目的。

  D.即便把全部的单个风险都识别出来了,这个说法也是错误,因为没有考虑单个风险之间的相互影响。

  见PMBOK397页,单个项目风险和整体项目风险。

  答案:B

  题解:为赢得该机会的应对措施超出了本项目范围,又是对组织有利的机会,应该采取上报策略。

  A.识别的风险(包括机会)都要记录在风险登记册中。

  C.上报后按组

  织的决策行动,也许组织意愿修改项目范围去赢取这个机会。

  D.这已经超过了项目经理的权限,应该向组织汇报。

  见PMBOK444页,机会应对策略,上报。

  答案:B

  题解:得到风险的严重性指标后,可借助概率和影响矩阵从组织的角度判断风险属于哪个级别,从而确定风险的优先级顺序。它通常是由组织确定的,并列入风险管理计划的标准化表格(客观标准)见PMBOK425页,数据表现,概率和影响矩阵

  14.答案:C

  题解:需要获得全体相关方的同意,不仅是项目经理的同意。

  A.应该根据风险的重要程度来制定与之匹配的风险应对措施。

  B.风险应对措施是由一名责任人具体负责。每个风险都需要仅有的责任人。

  D.风险应对措施在规划风险应对过程中制定。见PMBOK439页,风险应对措施。

  15.答案:A

  题解:应急储备是应对“已知-未知”风险的,针对“未知-未知”风险应该预留充足的管理储备。B,C,D都是提高项目韧性的有效方法之一。见PMBOK399页,“未知-未知”风险通常无法预防,只能通过提高项目韧性(抵抗“未知-未知”风险的能力)来减轻万一发生的后果。


?
